霍华德瑟曼中心-建设更新- 2019年11月29日
2019年12月2日
一般:
临时指示牌被张贴出来,以帮助公众在一楼导航。主要的建筑入口是通过埃塞克斯街的入口。次要入口位于建筑后部,靠近车库的坡道。从停车场到五楼的主楼梯井是主要的通道。现有的电梯将在整个项目期间继续保持功能。所有楼梯间都有紧急出口。临时紧急出口标志张贴在各处。
车库水平
- 新的乘客电梯的安装将继续进行。
- 仓库的框架、绝缘和干墙将继续进行。
- 机械管道和管道的保温将继续进行。
- 将开始在电气设备周围安装围栏。
1号圣水平

- 水磨石楼梯面的安装将继续进行。

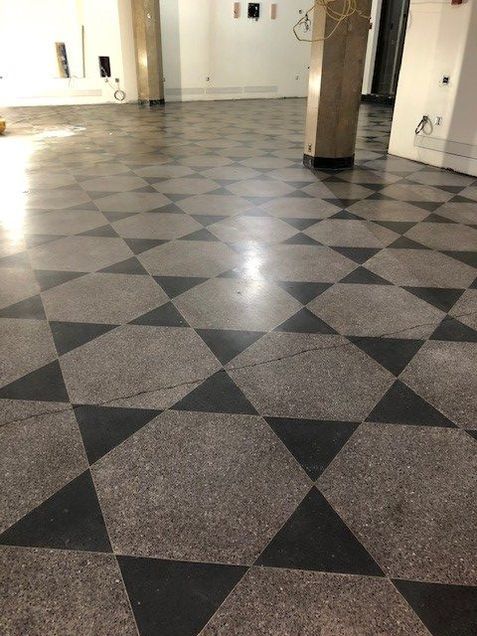

- 水磨石地面的剥离和抛光将继续进行。

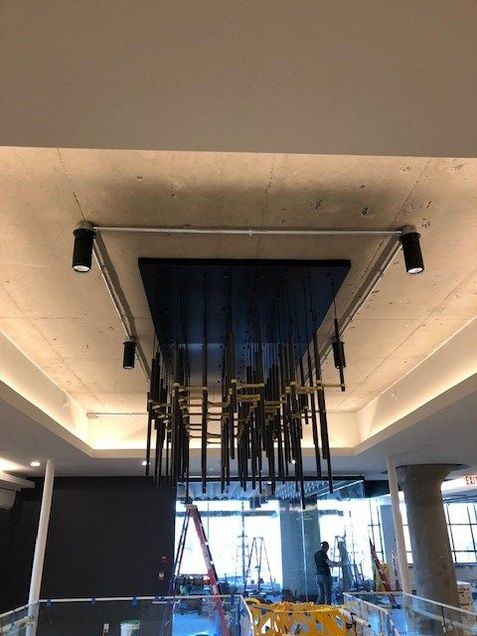

- HTC楼梯间的书架和木制品的安装工作将继续进行。
- 装饰天花板的修补和油漆将完成。
- 灯具的安装将继续进行。
- 将开始修复聚集空间的黄铜。

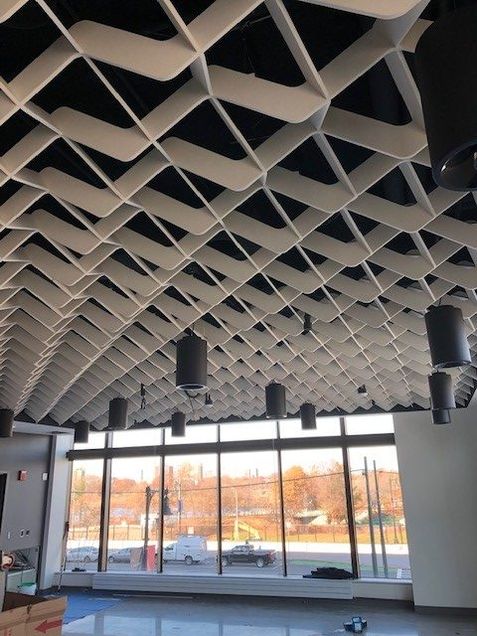

- 将开始在活动空间安装吊顶云。
- 从走廊开始安装HTC入口。
- 家具安装将开始。
在夹层
- 机械,电气和管道的打孔清单将继续。
在2号nd 水平
- 临时的方向标志被放置以帮助公众导航。
- 绘画补色将继续进行。
- 公地折叠玻璃隔墙完成。
- 家具安装将完成。
- 聆听室的木工工作将继续进行。
- 将开始安装门的五金件。
- 走廊地板将完成。
在3、4、5层
- 火警测试及检查将继续进行。
- 乘客电梯的安装正在进行中。
- 电梯前厅的框架将继续进行。
- 机械,电气和管道的打孔清单将继续。
外
- 标志和照明的安装将会完成。
- 西前厅天篷入口将开始。
在此提醒大家,请注意所有的方向标志,因为行人通道可能会在建筑物的内部和外部改变。你的安全至关重要!
