Warren Towers翻新-施工更新- 2025年2月1日

项目概况

  • 每天的工作时间是从早上7点到下午3点半。
  • 夜间工作时间从晚上8点到早上7点。
  • 该小组目前处于两个阶段,主要翻新项目和冬季休会调查/启用阶段。南巷通道有限,请走卡明顿商业街111号后面的小巷。
  • 紧急联系人
    • 业主代表-左野项目管理:科里戴维森- 508-330-8489
    • 承包商代表- Shawmut设计与施工:Matt Galloway - 617-413-7758

    在1/4的周末

    • Brand Safeway将继续在白班时在后巷组装脚手架,而在夜班时沿着联邦大道(Commonwealth Ave)在大楼前面组装脚手架。
    • 周六,将在欣斯代尔购物中心安装一台小型起重机,拆除东外部楼梯。

        在1月6日的那一周

        外部工作

        4楼屋顶

        • 澳门威尼斯人注册将在低屋顶(A塔的东部和西部)的交错支撑钢上工作。

        前广场(联邦大道)

        • 澳门威尼斯人注册将在夜班期间继续在英联邦大道沿线的建筑物上安装架空安全保护装置,该装置将在整个项目期间的所有阶段保持到位。

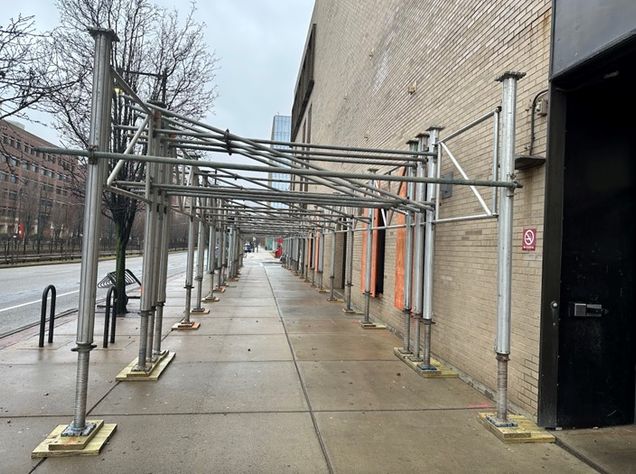

        头顶上的保护

        后巷(后巷)

        • 建筑后巷现有的镀锌钢楼梯将被拆除,为脚手架和架空保护装置腾出空间。这些楼梯通过停车场的后部进入。
        • 澳门威尼斯人注册将继续安装架空保护装置、支撑塔和建筑物后部的脚手架。
        • 临时楼梯和架空保护装置将安装在舞台外侧,以保持进出停车场的通道。

        Cummington购物中心

        • A塔提升道的挖掘和基础工作将继续进行。

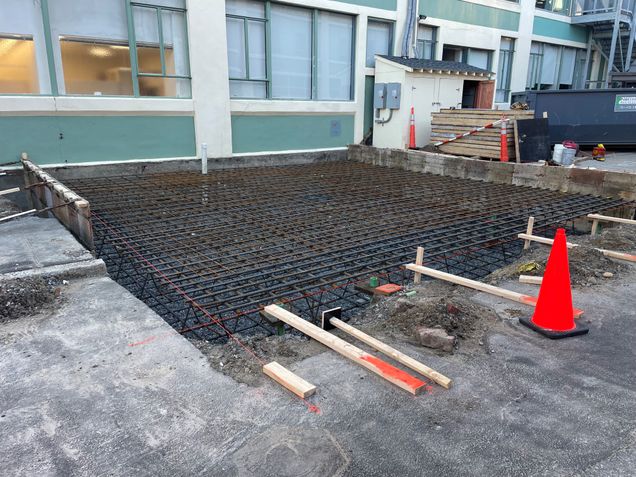

          基金会
          • 用于现场桥梁的钢梁将被运送,随后将开始组装。
          • 一辆车载钻机将驻扎在街道上,获取土壤样本供设计团队分析。
          • 澳门威尼斯人注册将在C塔吊道位置进行探索性挖掘。

          欣斯代尔购物中心

          • 一辆车载钻机将驻扎在街道上,获取土壤样本供设计团队分析。

                  室内的工作

                    • 奥的斯电梯将对A塔现有的电梯井进行调查,根据需要,这将使个别电梯在短时间内脱机。
                    • 通力将在现场测量现有的自动扶梯,为更换做准备,并根据需要将个别部分短期下线。
                    • 费尔德曼将进入A塔和C塔的屋顶,为FAA许可证进行测量。

                    停车场

                    • 电气工作将在1号临时电气室继续进行地板上。
                    • 澳门威尼斯人注册将进行选择性取心,以调查结构板的修复工作。
                    • 排水管道视频调查将继续进行。

                    4楼和用餐区

                    • 澳门威尼斯人注册将打开选定的天花板瓦片,拆除防火材料,以便进行钢结构现场测量。
                    • 澳门威尼斯人注册将对步入式冷却器地板堆积进行非侵入性调查。

                      未来/引人注目的任务

                      • 吊车工作暂定在1月25日的周末th和26th;随着日期的临近,将提供正式通知和更多信息。
